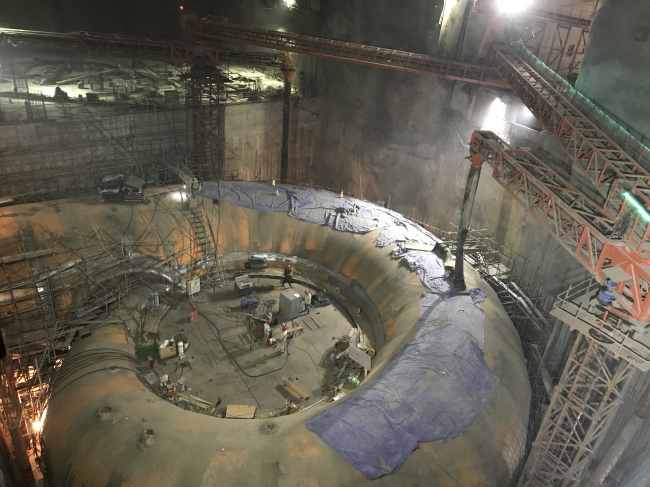

3月14日14时40分,历经39个小时40分钟,乌东德水电站右岸地下电站工程主厂房7号机组段蜗壳首仓混凝土顺利浇筑完成。这标志着乌东德水电站首批发电机组大型金属结构埋件安装圆满结束,工程全面进入蜗壳混凝土浇筑的攻坚阶段。
自2013年8月15日正式开工以来,面对8大类地质缺陷和下游拱座变形处理等技术难题,监理中心员工充分发挥了在管理、技术方面的优势,积极组织参建各方成功解决了施工过程中的各类技术难题。2016年9月10日主厂房开挖完成,2017年5月31日顺利完成了肘管、锥管混凝土浇筑,2018年3月12日终于迎来了右岸地下电站工程心脏部位最重要的蜗壳混凝土浇筑施工。乌东德监理中心按照创建“十三五”创新型示范工程和“乌东德五大工程”的整体目标要求,精心组织各项工程建设活动。在蜗壳首仓混凝土过程中采取了仓面设计专题评审、仓面联合验收、浇筑全过程中干部值班和专业联动机制等控制手段,确保了7号机组蜗壳混凝土第Ⅳ象限EL.796.7米~EL.800.1米全部顺利浇筑完成。
