由西北咨询公司承监的黄登水电站,于7月5日20时首台1号机组顺利通过72小时试运行,正式投入商业运行。这一重大节点标志着黄登水电站十年的攻坚克难,十年的风雨无阻,十年的艰辛付出终于结出丰硕的果实。

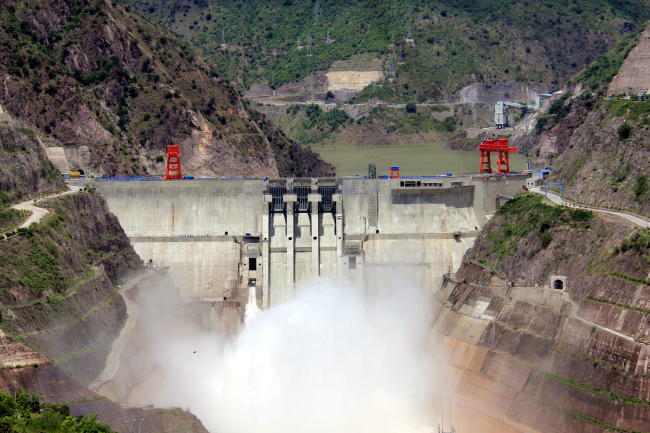

黄登水电站位于怒江傈僳族自治州兰坪白族普米族自治县营盘镇境内,电站装机总容量1900兆瓦,安装4台475兆瓦混流式水轮发电机组,多年平均发电量85.7亿千瓦时。电站枢纽由拦河坝、左岸地下引水发电系统、地面出线楼等组成,其中由黄登监理中心所承监的碾压混凝土重力坝,坝高203米,是世界最高碾压混凝土重力坝。
大坝首仓碾压混凝土于2015年3月30日开仓浇筑,最后一仓混凝土于2018年4月11日收仓。共浇筑混凝土3259874.5立方米,其中碾压混凝土2524782.5立方米,占比77.45%。浇筑过程中,监理中心根据相关规范、设计技术要求制定详细完善的“碾压混凝土工程监理实施细则”、“大坝仓号验收清单”、“仓面设计”、“碾压混凝土监理旁站质量控制重点”等质量控制的指导性文件,使入仓、铺料、平仓、碾压、制浆、变态浇筑、冷却水管铺设、切缝、养护等工序有章可循。在日常管理中,通过监理中心领导班子带头、全员参与、严格落实工作岗位职责制,按时组织召开内部会、协调会、专题讨论会及设立咨询专家组,汇集聪明才智,能够更好的对工程质量及安全做到事前、事中和事后有效控制,以“管住过程,守住标准,热情服务,奉献精品”的理念为指引,确保工程施工质量满足要求。2017年2月创造碾压混凝土重力坝芯样取芯新纪录:直径219毫米,长24.6米,同年11月28日导流洞成功下闸,电站顺利实现下闸蓄水建设目标。目前坝前水位已蓄至EL.1597米高程,蓄水高差达175米,而坝体廊道总渗漏量不足10L/s,这充分印证了大坝混凝土浇筑及帷幕灌浆施工质量之优良。
在西北院与咨询公司的正确领导与大力支持下,在黄登水电站参建各方的共同努力与积极配合下,十年的逆流前行终于迎来了首台机组成功发电顺利投产,这对促进国家节能减排和“西电东送”具有非常重要的意义。我们将依托荣誉的肯定,秉承“西北咨询”一贯的优良作风,勠力同心、砥砺奋进,真抓实干、攻坚克难,围绕“一年四投”发电目标,精心组织、周密安排,以时不我待的担当确保土建高质量圆满收官,为咨询公司在澜沧江流域再立新功!
