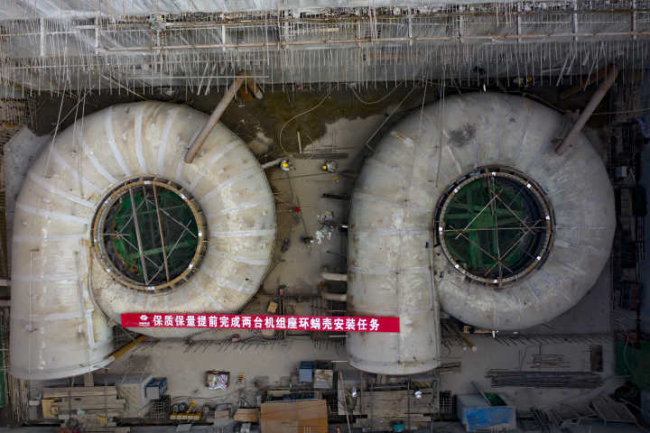

老挝南欧江七级水电站最后一台机座环蜗壳通过业主、监理和厂家联合验收,于5月14日移交土建项目部。
七级水电站座环分两瓣运输至施工场地,座环单件最大重量为30.8吨,座环吊装时主厂房桥机尚未安装,尾水32吨重型塔机受起吊重量限制,无法满足座环直接吊装就位条件,南欧江七级水电站监理中心多次组织业主单位、施工单位就座环吊装方案进行详细的分析、讨论,最终确定使用240T轮式汽车吊进行吊装,施工方案是将汽车吊布置在高程525米安装间平台,先将分瓣座环吊装至座环拖运轨道上,两瓣座环组合整体后,再利用卷扬机牵引的方式将座环整体平移至2号机组安装位置;1号机组座环直接通过240T汽车吊吊装就位。
两台机组座环于2019年2月15日吊装就位并开始安装,座环直径为5.28米 ,高度为2.425毫米,重约51吨;蜗壳外形尺寸为11.70米×11.14米×4.6米,材质为Q345C,板厚20~36毫米,共分23节,总重83.7吨,蜗壳挂装完成后,进行蜗壳焊接,单台焊接焊缝总长度252米,蜗壳焊缝一次探伤合格率为98.6%,达到了厂家及设计要求,第一台机组座环于5月6日移交土建项目部,第二台机组座环2019年5月14日移交土建施工工序,两台机组座环安装总历时89天,比计划总工期缩短41天。两台机座环顺利安装完成,为以后机电设备安装奠定了坚实的基础。
