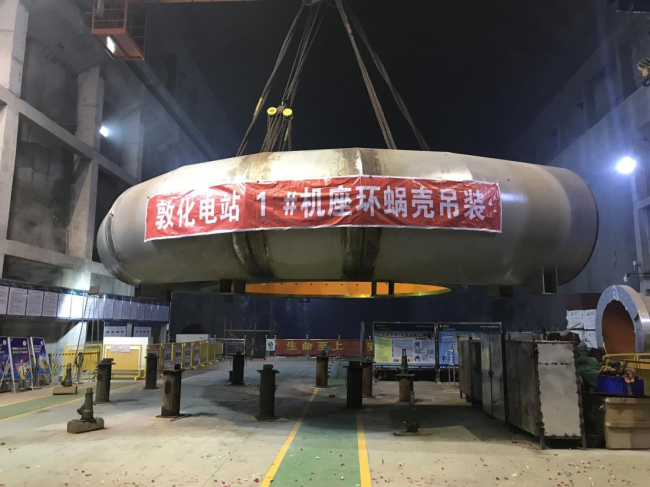

8月4日15时,随着总指挥的一声令下,在震耳欲聋的鞭炮声中,敦化抽水蓄能电站1号机组座环蜗壳顺利吊装就位。1号机组座环蜗壳总重约160吨,在制造厂内预装完成后分两瓣运输至工地现场,蜗壳主体环节部件材料为SX780CF高强钢,在安装间进行座环蜗壳拼装、焊接,焊接完成后由第三方金属检测试验室对焊缝进行100%PT+100%UT+100%TOFD无损检测,检测合格并经监理中心组织联合验收合格后吊装就位。标志着敦蓄电站2018年机电安装专业首个关键性节点目标按期完成,为机组安装后续安装工作奠定了坚实基础。
1号机组座环蜗壳施工过程中,监理中心组织业主单位、制造单位、施工单位、设计单位及第三方金属检测试验室,对施工单位编制的“座环蜗壳专项施工方案”两次召开专题会议讨论,明确了施工注意事项、焊接工艺要求、技术措施、安全措施等。针对控制重点及难点制定相应的方案,组织施工单位焊工进行焊工考试,考试合格后方允许上岗作业。组织全体施工人员进行安全技术交底,确保全部人员掌握相关技术要求、施工工艺及安全措施。施工过程中监理中心全程旁站并及时记录所有施工环节,严格控制焊材烘烤温度及时间、母材预热温度及时间、层间温度、焊后消氢温度、分层分道焊接温度、焊接电流、焊接速度、焊条保温筒使用等技术细节,定时检查并完整记录焊接过程中座环水平与圆度变形。
在后续工作中监理中心将继续强化安全管理,严格把控施工质量,确保工程建设稳步推进,保证后续施工节点顺利完成。
