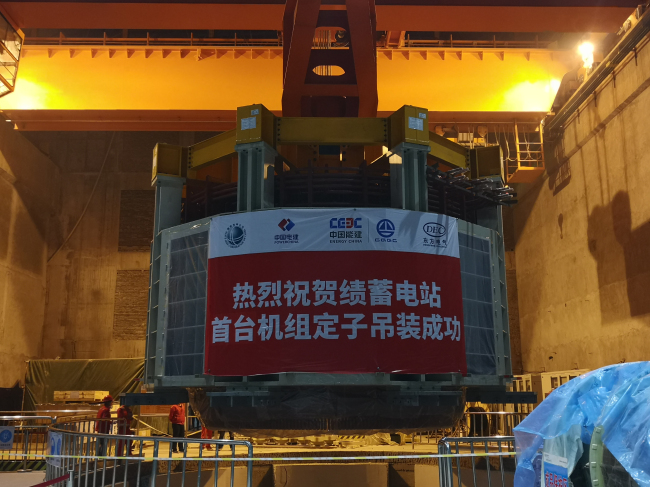

4月23日17时,安徽绩溪抽水蓄能电站首台机组定子顺利吊装成功,标志着1号发电机组完成重要节点目标,为实现1号机组并网发电目标打下坚实基础。
本项目定子绕组为三相4支路“Y”形连接波绕组结构,共504根线棒。定子线棒采用空气冷却方式。定子总重为292吨,采用2台250吨桥机并车吊装。
本项目定子吊装属于超过一定规模危险性较大的分部分项工程,吊装前监理中心审批了《定子吊装专项施工方案及安全技术方案》,并要求施工单位按照《危险性较大的分部分项工程安全管理办法》组织专家进行了论证。由施工单位对定子吊装的安全措施和技术方案进行分级交底。同时,监理中心组织对主厂房2台250吨桥机的紧固件、钢丝绳、制动器、定子吊装专用工具等按照相关要求逐项进行检查,吊装过程中对桥机制动器进行监护,确保吊装过程桥机安全稳定运行,为定子吊装安全创造条件。
下午17时,随着现场指挥一声令下,高度为4375毫米,内径为4800毫米,重量为292吨的1号机定子顺利吊入定子机坑。经检查,各项吊装数据合格,整个过程平稳顺利,定子吊装工作圆满完成。
