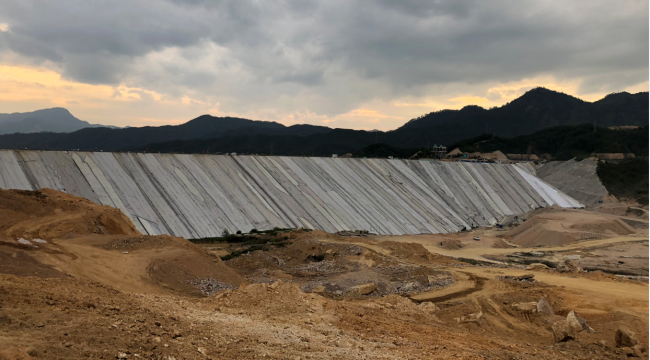

4月21日上午10时10分,经过参建各方的努力奋战,安徽绩溪抽水蓄能电站下水库大坝面板混凝土浇筑施工完成,大坝主体工程取得阶段性成果。
安徽绩溪抽水蓄能电站上、下水库两个大坝均为混凝土面板堆石坝,下水库大坝坝顶总长834.345米,坝顶宽7.0米,最大坝高59.1米(河床段趾板处),坝顶高程345.1米。其中河床段大坝面板39块,右坝肩库岸边坡大坝面板36块,面板连接板3块,面板最大斜长为103.7米,混凝土设计工程量为26390立方米、钢筋制安1938.5吨,工程于2017年9月20日开始浇筑。
为了确保施工任务按期按质完成,绩溪监理中心认真审核和落实施工技术方案及专项安全措施。对施工单位施工人员和机械设备投入准备工作严格把关,要求现场严格执行“三级教育”制度和“同进同出”制度;对原材料储备量和质量进行严格检查控制;对施工过程中各工序和单元工程严格按照已审批施工方案和规程规范验收,坚持现场作业“十不干”;浇筑过程中从拌和站入手层层把关,严格控制滑模提升速率,采取各种保温措施确保入仓混凝土达到设计要求;混凝土浇筑后确定专人负责精心养护工作。
下水库大坝面板混凝土浇筑完成,标志着安徽绩溪抽水蓄能电站工程大坝施工实现重大节点目标,为下闸蓄水验收等转序工作顺利实施创造了条件,为实现下水库下闸蓄水奠定了坚实基础。
