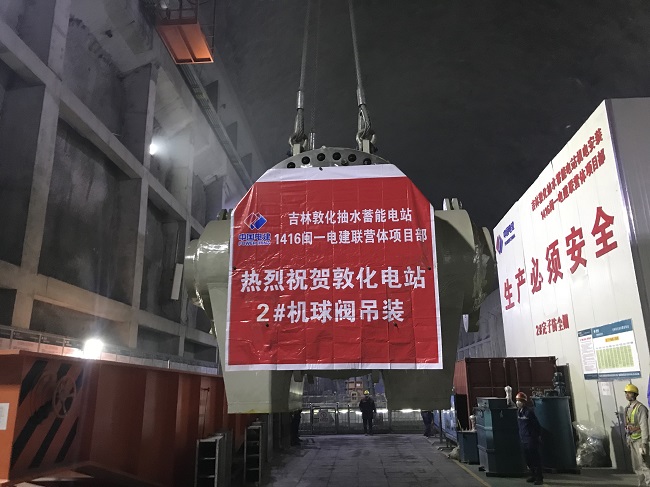

1月7日11时20分,敦化抽水蓄能电站电站2号机组球阀顺利吊装完成。
电站安装4台350兆瓦立轴单级混流可逆式水泵水轮发电电动机组,共两条引水系统四条支管,通过进水球阀与机组蜗壳连接。1号、2号机组球阀由东方电气厂制造、供货,公称直径2.1米,球阀本体重约130吨,设计压力11.36兆帕,最高试验压力17.35兆帕,是目前国内抽蓄电站最高压力等级球阀。
进水球阀为卧轴双面密封球阀,设一道检修密封和一道工作密封,其中上游侧检修密封设有防腐机械锁锭装置,下游工作密封由进水阀控制系统自动控制,采用双杠双向液压接力器开启、关闭球阀。球阀为整体结构,每台球阀配置1套油压装置。
球阀吊装为国网新源公司四级危险源,为保证吊装顺利完成,监理中心高度重视球阀吊装前的准备工作,认真审核专项吊装方案及安全措施,并组织相关单位召开专题讨论会,对作业风险进行复测,办理安全施工作业票和风险控制卡。吊装前监理中心组织相关单位对桥机、吊具、吊装通道等进行联合检查,并组织进行了现场安全技术交底,明确吊装步骤、组织机构及职责分工。同时强调吊装前严格执行三起三落,限速吊装等。吊装过程中监理中心机电部、安全部相关监理人员全程旁站,确保整个过程有条不紊,安全有序。
2020年敦化抽水蓄能电站即将进入机组安装高峰期,监理中心将继续严格控制施工质量及安全,确保工程建设稳步向前推进。
