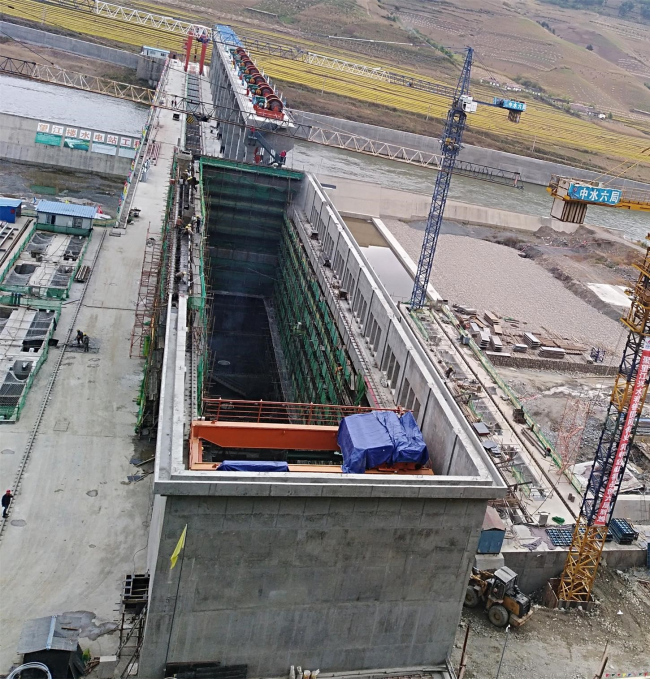

10月9日,望江楼水电站发电厂房226.3米高程最后一仓混凝土浇筑施工在监理工程师全程旁站下顺利收仓,至此圆满完成2018年度发电厂房主体混凝土施工任务。标志着工程建设将全面进入机电安装、室内外装修阶段,为高质量完成机组设备安装和确保2019年四台机组投产发电创造了有利条件。
望江楼水电站位于中朝界河鸭绿江干流上中游河段上,是以发电为主的中型工程,枢纽主要由挡水坝段、泄水闸坝段、门库坝段和河床式发电厂房组成。河床式发电厂房内装四台贯流灯泡式发电机组,电站装机容量为40兆瓦,厂房主体混凝土结构顶部高程为226.3米,封顶采用轻型彩钢屋架结构。
发电厂房结构混凝土施工采用泵送及吊罐入仓、溜筒溜槽分料、人工平仓振捣的浇筑方式,主要难度有场地狭窄、钢筋密集、二期预留部位多、高差大、结构复杂等自身难度。同时与电气和金结埋件安装、水机管路安装、金结设备安装、桥机安装等工序交叉作业相互干扰大,期间多次出现向金结、机电交面和反交面情况,以及混凝土温控、体型控制精度高等诸多难题。在监理部的统一组织协调下,业主、设计、施工单位和监理组成“四位一体”,通力合作,克服困难,高质量地完成了发电厂房主体混凝土浇筑施工。
2018年是望江楼水电站全面冲刺发电目标关键一年,咨询公司望江楼监理部将一如既往,以全过程精细化管理为要求,提质增效为目标,在公司的坚强领导和支持下,继续发扬“攻坚克难、激流勇进”的精神,确保优质、安全地实现望江楼水电站竣工和发电目标。
