当地时间2018年4月10日晚21时,由公司监理的老挝南俄1水电站扩机项目首台机(7号机组)顺利通过72小时试运行,试运行期间机组各项参数指标满足设计规范要求,运行稳定可靠。至此7号机组将正式进入商业运行阶段。

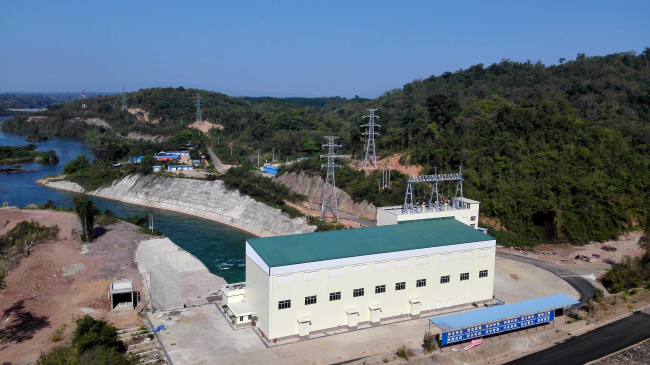

老挝南俄1(Nam Ngum 1)水电站位于老挝首都万象以北约70千米湄公河左岸一级支流南俄河(Nam Ngum)干流上,有效库容47.14亿立方米,目前电站装机容量为155兆瓦,扩机工程为2台单机40兆瓦的混流式水轮发电机组,扩机容量80兆瓦。
首台机组试运行前监理部要求施工单位上报了机组启动试验大纲,并召开了首台机组启动专题会议进行讨论,成立了机组启动领导小组;3月26日7号机组首次手动开机成功,空载运行6小时,各部位轴瓦瓦温正常,机械部分运转正常;3月27日7号机组顺利完成了自动开停机、机组过速、升流及升压等相关试验;4月3日7号机组成功并网,4月7日晚21时7号机组正式进入72小时试运行阶段,实现了充水、启动、并网及72小时试运行均一次成功的要求。
老挝南俄1水电站扩机项目是国家“一带一路”战略中走出去的重点建设项目,该项目的顺利投产将缓解老挝首都万象市的用电压力,同时也促进了万象市周边经济发展,也是中老友谊的友好见证。
老挝南俄1水电站扩机项目第二台机组(8号机组)于2018年4月10日晚23时进入72小时试运行阶段,下一步监理部将再接再厉,一如既往的做好8号机组试运行期间的监理工作,确保南俄1扩机项目顺利投产发电。
