长洲水利枢纽2号机组A级检修工程于4月5日完成各项试验后并网投产发电,机组检修后运行状况优良,按照合同工期实现了汛前并网发电的目标。

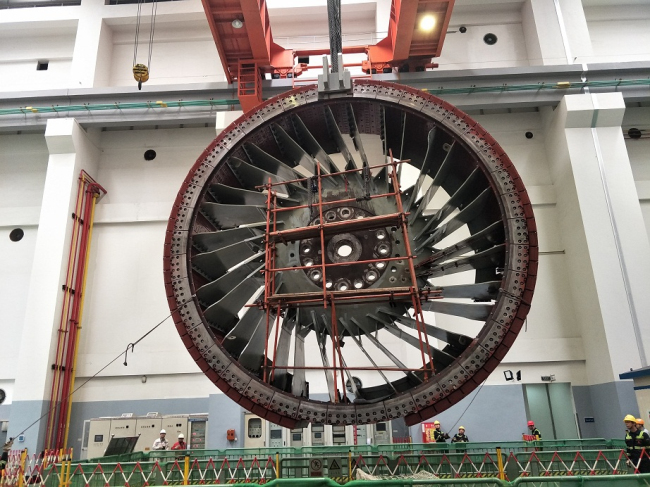

2号机组为阿尔斯通厂生产的灯泡贯流式机组,容量42兆瓦,于2017年11月29日开工,历时110天,经历了设备拆卸、设备检修、设备回装调试三个阶段;共完成检修项目382项,缺陷处理37项。克服了工期紧、电站管理要求高、大件吊装、翻身多等困难,监理部充分发挥现场旁站、监理周例会的作用,认真组织、积极协调,紧抓安全、质量与进度,2号机组取得了长洲公司多年来A修的较好成绩。
长洲水电设备检修监理部始终秉承西北咨询公司“诚信、负责、务实、利他”的服务宗旨,积极响应公司开拓机电设备检修监理服务市场的理念,过程中认真总结,不断进步,后续为剩余检修任务圆满完成继续努力。
