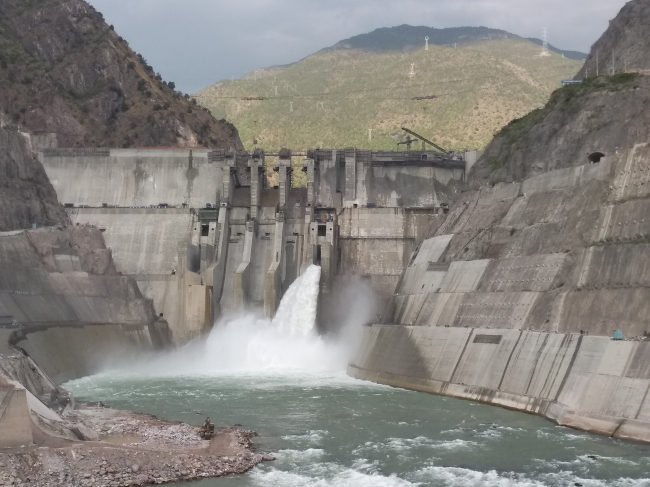

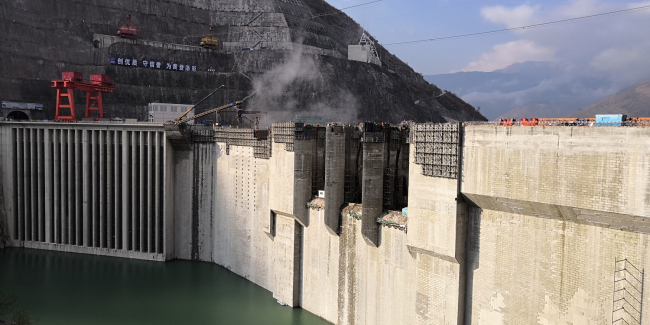

4月11日16时,黄登水电站大坝坝顶人潮涌动,伴随着烟花爆竹和建设者们的欢呼声,12号坝段最后一罐常态混凝土徐徐入仓,这标志着在建世界最高碾压混凝土重力坝黄登水电站大坝全线封顶。黄登水电站属Ⅰ等大(1)型工程,水库正常蓄水位EL.1619米,相对库容15.49亿立方米;最大坝高203米,坝顶长度464米,大坝共分20个坝段,由左右岸非溢流坝段、溢流表孔及泄洪放空底孔坝段、转折坝段、进水口坝段组成。首仓混凝土于2015年4月开始浇筑,大坝全线封顶最后一仓混凝土于2018年4月11日收仓,共历时36个月,共浇筑混凝土3213720立方米。
结合黄登水电站施工条件,混凝土浇筑采用自卸车运输直接入仓、仓内满管加自卸车运输入仓、皮带机加满管入仓等入仓方式;监理中心在仓号验收过程中严格执行“清单化”管理,浇筑过程中根据外界施工环境通过试验优化混凝土配合比,通过对比试验确定混凝土最佳“冲毛时间”,在碾压混凝土6米升层中克服了坝体混凝土内部温度超标、入仓强度低及层间覆盖时间长等困难,总结了丰富的工作经验。
在日常管理中,通过监理中心领导班子带头、全员参与、严格落实工作岗位职责制,按时组织召开内部会、协调会、专题讨论会及设立咨询专家组,汇集聪明才智,能够更好的对工程质量及安全做到事前、事中和事后有效控制,以“管住过程,守住标准,热情服务,奉献精品”的理念为指引,确保工程施工质量,在历次质量监督中得到专家组高度好评。黄登水电站顺利封顶,为实现坝顶门机轨道安装、首台机组发电等工作提供了奠定的基础。
黄登监理中心全体员工将团结一致,不忘初心,砥砺前行,认真有序开展后续工作,为黄登水电站“一年四投”的发电目标及创优质工程努力奋斗。
